В Республике Татарстан продолжается реконструкция федеральной трассы Р-239 «Казань – Оренбург» с 20-го по 43-й со строительством обхода с. Сокуры. Об этом во вторник, 9 июля, сообщает пресс-служба Росавтодора.

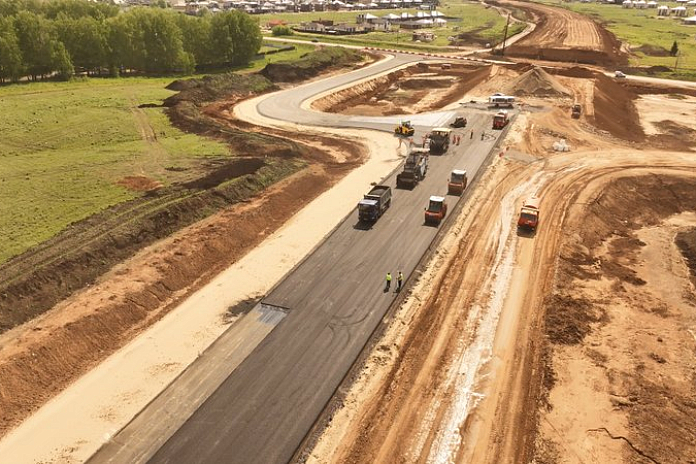

На объекте выполнен 41 % земляных работ: устроено 754 тыс. кубометров насыпи и разработано 765 тыс. кубометров грунта. Кроме того, специалисты приступили к устройству дорожной одежды. Для увеличения несущей способности грунта земполотно усиливают армирующей прослойкой из геотекстиля. Верхний слой основания устраивают из песчано-гравийной смеси, обработанной цементом. Асфальтобетонное покрытие будет состоять из двух слоев толщиной 22 см – для этого специалистам предстоит уложить 326 тыс. тонн асфальтобетона на объекте. В текущем дорожном сезоне будет уложено 100 тыс. тонн или 10 км нижнего слоя покрытия, к устройству верхнего слоя приступят уже в 2025 году.
По проекту на участке трассы длиной 24 км построят два моста, шесть путепроводов, четыре развязки, два разворотных съезда и один сельхозпереезд. Сейчас в работе пять мостовых сооружений – четыре путепровода и мост через реку Меша. Больше всего работ выполнено на путепроводе в составе развязки на 24-м км трассы Р-239. Сооружение обеспечит выход с основного хода дороги на обход села Сокуры. Длина путепровода составит 117 метров, при его строительстве уже забили все 166 свай в основание опор, сами опоры будут готовы к октябрю 2024 года. После этого начнется монтаж балок пролетного строения и устройство мостового полотна. Еще на двух путепроводах – на 28-м и 29-м км трассы – погружают сваи. Помимо этого, демонтирован существующий путепровод через суходол на 21-м км дороги, и началось строительство нового на его месте, который откроют в этом году. Пока что движение транспорта здесь направлено в объезд. При строительстве пятипролетного моста через реку Меша длиной 174,5 метра устроено 20 свай из 32 проектных. Недействующий старый мост разобрали.
Также на участке трассы предусмотрено строительство шести надземных пешеходных переходов. Уже возводят один из них – возле села Большие Кабаны, строительство еще пяти объектов начнется в конце года.
В работах на объекте задействовано 218 человек и 94 единицы техники.
Напомним, реконструкция участка трассы Р-239 «Казань – Оренбург» в Татарстане со строительством 6-километрового обхода с. Сокуры началась в конце 2023 года. Завершить работы планируют на год раньше установленного срока – в октябре 2027 года.
